一、施工項目成本計劃的編制程序 施工項目的成本計劃工作,是一項非常重要的工作,不應僅僅把它看作是幾張計劃表的編制,更重要的是項目成本管理的決策過程,即選定技術上可行、經濟上合理的最優降低成本方案。
同時,通過成本計劃把目標成本層層分解,落實到施工過程的每個環節,以調動控制。編制成本計劃的程序,因項目的規模大小、管理要求不同而不同,大中型項目一般采用分級編制的方式,即先由各部門提出部門成本計劃,再由項目經理部匯總編制全項目工程的成本計劃;小型項目一般采用集中編制方式,即由項目經理部先編制各部門成本計劃,再匯總編制全項目的成本計劃。
無論采用哪種方式,其編制的基本程序如下: (一)搜集和整理資料 廣泛搜集資料并進行歸納整理是編制成本計劃的必要步驟。所需搜集的資料也即是編制成本計劃的依據。
這些資料主要包括: (1)國家和上級部門有關編制成本計劃的規定; (2)幾項目經理部與企業簽訂的承包合同及企業下達的成本降低額、降低率和其他有關技術經濟指標; (3)有關成本預測、決策的資料; (4)施工項目的施工圖預算、施工預算; (5)施工組織設計; (6)施工項目使用的機械設備生產能力及其利用情況; (7)施工項目的材料消耗、物資供應、勞動工資及勞動效率等計劃資料; (8)計劃期內的物資消耗定額、勞動工時定額、費用定額等資料; (9)以往同類項目成本計劃的實際執行情況及有關技術經濟指標完成情況的分析資料; (10)同行業同類項目的成本、定額、技術經濟指標資料及增產節約的經驗和有效措施; (11)本企業的歷史先進水平和當時的先進經驗及采取的措施; (12)國外同類項目的先進成本水平情況等資料。 此外,還應深入分析當前情況和未來的發展趨勢,了解影響成本升降的各種有利和不利因素,研究如何克服不利因素和降低成本的具體措施,為編制成本計劃提供豐富具體和可靠的成本資料。
(二)估算計劃成本,即確定目標成本 財務部門在掌握了豐富的資料,并加以整理分析,特別是在對基期成本計劃完成情況進行分析的基礎上,根據有關的設計、施工等計劃,按照工程項目應投入的物資、材料、勞動力、機械、能源及各種設施等等,結合計劃期內各種因素的變化和準備采取的各種增產節約措施,進行反復測算、修訂、平衡后,估算生產費用支出的總水平,進而提出全項目的成本計劃控制指標,最終確定目標成本。確定目標成本以及把總的目標分解落實到各相關部門、班組大多采用工作分解法。
工作分解法又稱工程分解結構,在國外被簡稱為WBS(),它的特點是以施工圖設計為基礎,以本企業做出的項目施工組織設計及技術方案為依據,以實際價格和計劃的物資、材料、人工、機械等消耗量為基準,估算工程項目的實際成本費用,據以確定成本目標。具體步驟是:首先把整個工程項目逐級分解為內容單一一,便于進行單位工料成本估算的小項或工序,然后按小項自下而上估算、匯總,從而得到整個工程項目的估算。
估算匯總后還要考慮風險系數與物價指數,對估算結果加以修正。結構形式為: 1.0總工作 1.1分工作A 1.1.1主任務I 1.1.1.1子任務a 1.1.1.2子任務b 1.1.1.3子任務c 1.1.2主任務2 1.1.2.1子任務a 1.1.2.2子任務b 。
. 1.2分工作B 1.2.1主任務I 1.2.1.1子任務a 1.2.1.2子任務b 。
. 1.2.2主任務2 1.2.2.1子任務a 1.2.2.2子任務b 。

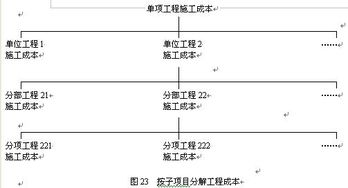

.. 演繹成目標成本分解圖 利用上述wBs系統在進行成本估算時,工作劃分的越細、越具體,價格的確定和工程量估計越容易,工作分解自上而下逐級展開,成本估算自下而上,將各級成本估算逐級累加,便得到整個工程項目的成本估算。
在此基礎上分級分類計算的工程項目的成本,既是投標報價的基礎,又是成本控制的依據,也是和甲方工程項目預算作比較和進行盈利水平估計的基礎。成本估算的公式如下: 估算 可確認單x 歷史基x 現在市場x 將來物價 成本 = 位的數量 礎成本 因素系數 上漲系數 式中"可確認單位的數量"是指鋼材噸數,木材的立方米數,人工的工時數等等;"歷史基礎成本"是指基準年的單位成本;"現在市場因素系數"是指從基準年到現在的物價上漲指數。
(三)編制成本計劃草案 對大中型項目,經項目經理部批準下達成本計劃指標后,各職能部門應充分發動群眾進行認真的討論,在總結上期成本計劃完成情況的基礎上,結合本期計劃指標,找出完成本期計劃約有利和不利因素,提出挖掘潛力、克服不利因素的具體措施,以保證計劃任務的完成。為了使指標真正落實,各部門應盡可能將指標分解落實下達到各班組及個人,使"得目標成本的降低額和降低率得到充分討論、反饋、再修訂,使成本計劃既能夠切合實際,又成為群眾共同奮斗的目標。
備職能部門亦應認真討論項目經理部下達的費用控制指標,擬定具體實施的技術經濟措施方案,編制各部門的費用預算。 (四)綜合平衡,編制正式的成本計劃 在各職能部門上報了部門成本計劃和費用預算后,項目經理部首先應結合各項技術經濟措施,檢查各計劃和費用預算是否合理可行,并進行綜合平衡,使各部門計劃和費用。
保證實現項目施工成本目標的管理計劃。包括成本預測、實施、分析、采取的必要措施和計劃變更等。成本管理計劃應以項目施工預算和施工進度計劃為依據編制。成本管理計劃應包括下列內容:
⑴根據項目施工預算,制定施工成本目標;
⑵根據施工進度計劃,對施工成本目標進行分解;
⑶建立成本管理的組織機構并明確職責,制定管理制度;
⑷采取合理的技術、組織和合同等措施,控制施工成本;
⑸確定科學的成本分析方法,制定必要的糾偏措施和風險控制措施。
正確處理成本與進度、質量、安全和環境等目標之間的關系。
成本是企業的生命之源,責任成本核算是企業增效的必然之路。那么如何搞好成本核算? 1998年邯鋼經驗是在激烈的市場競爭中闖出一條“成本否決”的成本倒推管理辦法,有效地降低生產成本,贏得了市場。 一、完善責任體系,深化成本管理
根據企業項目特點,造價的構成和發生成本的區域就不同,建立應以項目部及職能部門等為責任中心,以可控成本為對象的管理體系是非常必要的。
(一)按照責任成本的原則,建立和完善項目目標成本管理體系,主要有兩個方面:1、圍繞項目管理,調整和理順內部運行體制;2、合理編制責任成本預算,按可控原則分解經營目標和可控成本。
(二)深化項目管理環節,加大管理力度,采取措施,使責任成本落實到實處應加強項目經費環節中的管理、項目資金使用環節中的管理和施工環節過程中的成本控制。
二、完善成本分析制度
(1)項目要加強和深化成本分析,建立成本分析制度,通過分析找出項目管理中的漏洞,做到項目成本的完整性和真實性以便對責任成本措施管理考核,對預算成本和責任成本降低計劃完成情況作出評價,以提高成本管理水平。(2)定期進行全面分析,建立以每月成本核算為基礎,每季度對成本費用全面分析的全面管理制度。(3)建立成本費用分析責任制,在項目經理的領導下,財務、計劃、施工技術、保障、辦公室等相關部門的配合下,提供資料,共同搞好成本費用分析工作。(4)建立成本分析信息庫,以便對本期預算執行情況落實責任、進行評價與考核,為下期預算的編制提供有關信息,形成整個項目從開工到完工有始有終的考核與評價信息資料提供。
三、項目完工后責任成本情況考核
在單項項目完工后應給予責任成本實施成果考核并注意有關問題:
(一)責任成本的成果要給予考核和評價。結合項目責任預算分析所核定的工程量進行驗收,本著公平合理的原則,對責任預算執行情況,人員收入,產品中的安全、質量給于綜合性評價,從中找出成功的經驗和存在的問題,并據此給每個責任成本中心兌現經濟效益,以有利于進一步加強管理,改進工作,提高項目經濟效益。通過對責任成果的考核與評價,可以為編制下期責任預算提供依據,從而使項目能編制出更加科學、更加合理的責任預算,推進項目責任成本預算在項目管理中的重要地位。
(二)單項項目完工后應注意的幾個問題:(1)項目收入是否從業主那里得到確認,沒有得到業主承認有效憑證不能記收入,在建、預提和待攤不能留余額,應全部列入成本。及時核對業主間的往來,對預收和應收款應與甲方核對一致,防止在預收、應收或在建工程隱藏問題,造成成本不實或留下遺留問題。(2)各種材料消耗做到完工料清。對沒有用完的材料,有項目部作價處理沖減成本。無法處理的,應由項目部承擔項目成本,不得以賬面數移交下一個項目。(3)對分包合同按合同逐一清理,搞清楚合同完成總價款、已付數、代墊付款、應付賬款,對超付合同價款的必須查明原因,落實責任。(4)清理各種往來款項,分清性質處理。通過以上措施做到項目成本的完整性和真實性,以便對項目責任成本進行考核,作出正確評價,按合同進行獎罰。
四、完善責任成本管理工作
(1)改革成本管理機構和管理職能。項目設立要圍繞成本管理,全過程開展責任成本核算工作,成立成本核算責任中心,負責“責任成本管理中心”全過程管理,建立管理體制,設立專職成本員,對項目中的成本預測、成本計劃和成本控制,成本核算職能到成本分析、成本考核全面系統工作有效地管理和控制機制及管理職能。
(2)建立健全成本管理的基礎工作。如何切實成本管理工作, 還需要扎扎實實的作好大量工作,通過成本管理工作總結,對成本管理中的各項制度進行補充和細化,建立健全成本資料歸集、傳遞和報送所要求的程序及相關制度,根據各責任成本中心考核的需要設立賬簿、憑證報表和分析資料。
(3)項目主管會計實行委派制。工程成本分析、計劃、控制、核算、分析、報表、考核等均需會計人員來完成、參與,如果財務人員受項目主管直接領導或聘用,可能受項目利益驅動,不能按照會計制度來報賬、編報報表,這樣對項目綜合效益考評和實際項目效益就不能作出正確的認可。
(4)提高財會人員業務素質。推行責任成本核算管理、與財務人員業務素質高、決策能力強的財務隊伍是分不開的,因此,在項目管理中,財會人員在經營管理中是起著重要作用的。加強財會人員培訓,提高財會人員的素質以適應進一步、完善和加強責任成本核算管理的需要
我國現行的會計準則、會計制度等法律法規為準繩,結合《建設工程項目管理規范》(GB/T50326—2006)中有關項目成本管理的相關章節,根據建設工程項目成本管理的特點,綜合目前建設工程項目成本管理中的基本原理和方法,全面系統地介紹了工程項目成本管理過程, 全書主要內容包括:項目全面成本管理責任體系、項目成本預測、項目成本目標、項目成本計劃、項目成本控制、項目成本核算、項目成本分析與考核、項目責任成本管理、項目成本管理案例分析等。

聲明:本網站尊重并保護知識產權,根據《信息網絡傳播權保護條例》,如果我們轉載的作品侵犯了您的權利,請在一個月內通知我們,我們會及時刪除。
蜀ICP備2020033479號-4 Copyright ? 2016 學習鳥. 頁面生成時間:3.054秒
